CCAP travaux : définition, contenu et conseils pour réussir la rédaction
Dans un marché public de travaux, plusieurs documents encadrent les relations entre le maître d’ouvrage, le maître d’œuvre et l’entreprise titulaire. Parmi eux, le CCAP travaux, ou Cahier des Clauses Administratives Particulières, constitue un document contractuel essentiel.
Intégré au dossier de consultation des entreprises (DCE), il précise les règles administratives propres au marché : délais d’exécution, prix, paiement, pénalités, obligations du titulaire, modalités de vérification et de réception des travaux, garanties ou encore conditions de résiliation du marché.
Le CCAP complète ainsi les dispositions générales du CCAG Travaux en les adaptant à la nature de l’ouvrage et aux particularités de chaque opération.
Bien rédigé, il permet de sécuriser le contrat, de clarifier les responsabilités de chaque acteur et de limiter les risques de désaccord pendant l’exécution du chantier.
🕒 Temps de lecture : 10 min
Qu’est-ce que le CCAP travaux ?
Il fixe les conditions administratives, financières et contractuelles propres à une opération.
Il peut par exemple définir : l’objet et le champ d’application du marché, le calendrier général des travaux et les conditions de paiement (liste non exhaustive).
Le CCAP doit être cohérent avec les autres pièces du marché. Notamment avec l’acte d’engagement, le CCTP, les documents financiers (DPGF, BPU ou DQE) lorsqu’ils sont présents, ainsi qu’avec le CCAG auquel le marché fait référence.
Quelle différence entre CCAP et CCAG ?
Le CCAG, ou Cahier des Clauses Administratives Générales, fournit un cadre général applicable à une catégorie de marchés.
Le CCAP, au contraire, est adapté à un marché particulier. Il permet à l’acheteur de préciser les conditions propres au projet et lorsque cela est nécessaire, de prévoir des dérogations au CCAG applicable.

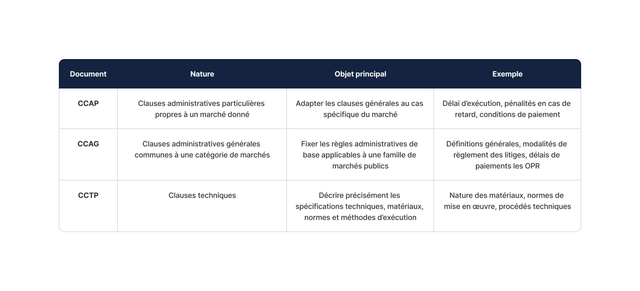

Quelle différence entre CCAP et CCTP ?
Le CCAP et le CCTP sont complémentaires.
Le CCAP traite principalement des aspects administratifs et contractuels : délais, prix, paiement, pénalités, réception, garanties, responsabilités ou résiliation.
Le CCTP, ou Cahier des Clauses Techniques Particulières, définit quant à lui les exigences techniques du projet : nature d’ouvrage, matériaux, produits, performances attendues, méthodes de mise en œuvre, essais ou contraintes particulières.
Quel est le rôle du CCAP dans un marché public de travaux ?
Sécuriser le cadre contractuel
Le CCAP précise les droits et obligations de chaque acteur. Il permet au maître d’ouvrage, au titulaire et aux autres intervenants de connaître les règles applicables pendant toute la durée du contrat.
Par exemple il détermine la procédure à suivre en cas de retard, de défaut d’exécution, de demande particulière, de modification du planning ou de non-respect d’une obligation.
Adapter les clauses générales aux spécificités du projet
Chaque marché public présente des contraintes particulières : nature d’ouvrage, complexité technique, calendrier, conditions financières. Le CCAP permet de traduire ces spécificités dans des dispositions contractuelles sur mesure, en conformité avec les règles légales.
Organiser l’exécution des travaux
Le document encadre également le déroulement opérationnel du chantier : période de préparation, ordre de service, calendrier général des travaux, délais, contrôle des prestations, réception et garanties.
Lorsqu’un ordre de service est notifié au titulaire, celui-ci doit respecter les dispositions contractuelles qui lui sont applicables. Le titulaire est tenu d’exécuter les prestations conformément aux documents du marché.
Quelle est la place du CCAP dans le dossier de consultation ?
Le CCAP peut faire partie des pièces constituant le dossier de consultation des entreprises. Ce dossier permet aux entreprises candidates de comprendre le besoin de l’acheteur, les caractéristiques du projet, les conditions de présentation de leur offre ainsi que les règles qui seront applicables pendant l’exécution du marché.
Selon la consultation, le DCE peut comprendre : le règlement de consultation, acte d’engagement, le CCAP ou un document qui en tient lieu, etc.
Pour en savoir davantage sur ce dossier, découvrez notre article.
Avant de répondre à un appel d’offres, l’entreprise doit donc étudier attentivement le CCAP afin d’identifier les engagements, les charges, les délais et les risques associés au marché.
Quel est le cadre juridique du CCAP travaux ?
Le CCAP s’inscrit dans le cadre du Code de la commande publique et des documents contractuels applicables au marché.
Pour un marché faisant référence au CCAG Travaux, le CCAP doit être rédigé en cohérence avec celui-ci. Toute stipulation particulière doit également être compatible avec les règles de la commande publique et les autres pièces du contrat.
Le maître d’ouvrage, la personne responsable du marché ou l’acheteur, doit veiller à ce que le document :
- Ne comporte aucune disposition illégale ou discriminatoire.
- Soit cohérent avec le CCAG applicable.
- Soit compatible avec le CCTP et les autres pièces contractuelles.
- Définisse clairement les obligations des parties.
- Identifie les éventuelles dérogations.
- Utilise des formulations précises et adaptées à l’opération.
Quelle est la hiérarchie des documents contractuels ?
Un marché public de travaux comprend plusieurs documents contractuels.
Leur ordre de priorité doit être clairement identifié afin de déterminer quelle stipulation s’applique en cas de contradiction.
Selon les pièces et références retenues pour le marché, on retrouve :
- L’acte d’engagement.
- Le CCAP.
- Le CCTP.
- Les documents financiers comme la DPGF ou le BPU.
- Les plans.
- Le CCAG auquel le marché fait référence.
- Les annexes et autres documents contractuels.
Il convient toutefois de se reporter à l’ordre de priorité expressément prévu par les pièces du marché et au CCAG applicable.
Cette hiérarchie est importante : une incohérence entre un plan, une clause administrative, une pièce technique ou une pièce financière peut entraîner des difficultés d’interprétation au cours de l’exécution.
Quelles sont les clauses principales d’un CCAP travaux ?
Le contenu exact dépend de l’objet, du montant et des caractéristiques de l’opération.
Certains éléments pour le CCAP sont néanmoins particulièrement importants.
L’objet du marché
Le CCAP identifie la nature et l’étendue des prestations concernées. Il doit permettre de comprendre précisément le champ d’application du contrat.
Les pièces contractuelles
Le document liste les pièces ayant une valeur contractuelle et précise leur ordre de priorité.
Cette partie détermine quel document tient lieu de référence en cas de contradiction.
Les délais d’exécution
Le CCAP fixe la durée du marché, les éventuelles phases d’exécution, la période de préparation, les dates ou délais contractuels ainsi que les conditions de prolongation.
Les prix et modalités de paiement
Il indique la forme des prix et les règles applicables au paiement : prix forfaitaire, prix unitaires, révision, actualisation, avances, acomptes, décompte ou retenue de garantie.
Les obligations du titulaire
Il précise les prestations et responsabilités à la charge du titulaire : respect du planning, coordination, fourniture de documents, sécurité sur le chantier, assurances, contrôle, essais ou encore remise des documents nécessaires à la réception.
Les pénalités
Le document peut fixer les pénalités applicables en cas de retard ou de non-respect d’une obligation contractuelle.
La vérification et la réception
Les modalités de vérification qualitative, de contrôle technique, d’essai et de réception doivent être suffisamment précises pour éviter les désaccords en fin de chantier.
Les garanties et assurances
Le document peut rappeler les garanties applicables, les obligations d’assurance et les responsabilités des différents acteurs.
La résiliation
Enfin, le CCAP définit les conditions dans lesquelles le marché peut prendre fin avant son terme et les conséquences de cette décision.
Quels sont les délais d’exécution dans le CCAP ?
Période de préparation et ordre de service
Avant le démarrage du chantier, une période de préparation peut permettre aux entreprises de mobiliser les moyens humains, matériels et techniques nécessaires.
Le démarrage ou certaines étapes du marché peuvent ensuite être déclenchés par un ordre de service.
Le CCAP doit préciser les modalités applicables : auteur de l’ordre, mode de notification, date d’effet et conséquences sur le planning.
À compter de quelle date le délai commence-t-il ?
Le point de départ dépend des stipulations du marché. Il peut notamment être fixé à compter de la date prévue contractuellement ou de la notification d’un ordre de service.
Il est donc important que le CCAP précise sans ambiguïté le fait générateur du délai.
Calendrier général des travaux
Pour une opération comprenant plusieurs intervenants, un calendrier général des travaux permet d’organiser les différentes phases et de coordonner les entreprises.
Que se passe-t-il en cas de retard ?
En cas de retard imputable au titulaire, les mesures prévues par le marché peuvent être appliquées : pénalité, demande de justification, mise en demeure ou dans les situations les plus graves, résiliation du marché.
Les modalités doivent être clairement définies afin de sécuriser leur application.
Comment sont définis les prix dans le CCAP ?
La partie financière constitue un autre chapitre important du CCAP.
Prix forfaitaire
Un prix forfaitaire correspond à un montant fixé pour l’ensemble des prestations définies au marché. L’entreprise s’engage à réaliser les travaux prévus pour ce montant contractuel, sous réserve des modifications admises dans le cadre du contrat.
Dans certains marchés, une DPGF permet de détailler la décomposition du prix global et forfaitaire.
Prix unitaires
Les prix unitaires sont appliqués aux quantités réellement exécutées. Ils peuvent notamment être présentés dans un bordereau des prix unitaires (BPU).
Le montant total dépend alors des quantités effectivement réalisées selon les modalités prévues au marché.
Révision et actualisation des prix
Le CCAP précise également si les prix sont fermes, actualisables ou révisables ainsi que les règles de calcul applicables.
Cette clause permet de prendre en compte, lorsque le cadre du marché le prévoit, l’évolution de certains coûts liés notamment aux matériaux, produits, fournitures ou à la main-d’œuvre.
Quelles sont les modalités de paiement ?
Le CCAP définit les modalités permettant au titulaire d’obtenir le paiement des prestations exécutées.
Les délais et procédures de paiement doivent être conformes aux dispositions applicables du Code de la commande publique.
Selon le marché, il peut prévoir :
- Des avances.
- Des acomptes.
- Un projet de décompte.
- Un décompte final.
- Un décompte général.
- Une retenue de garantie.
- Les modalités de cession ou de nantissement des créances.
Quelles sont les obligations du titulaire ?
L’entrepreneur est tenu de respecter les engagements prévus par le contrat.
Selon la nature du projet, les obligations du titulaire peuvent notamment consister par exemple à :
- Respecter le planning d’exécution.
- Assurer la bonne mise en œuvre des ouvrages.
- Réaliser les essais et contrôles nécessaires.
- Fournir les assurances demandées.
- Signaler les difficultés susceptibles d’affecter le chantier.
(Liste non exhaustive).
Le CCAP peut également préciser les frais restant à la charge du titulaire, ses obligations en matière de sous-traitance, de gestion des déchets ou de réemploi des matériaux et les documents nécessaires avant le commencement des travaux.
Selon l’opération, certaines formalités comme la déclaration d’intention de commencement de travaux peuvent également être nécessaires.
Comment se déroule la vérification des travaux ?
La vérification permet au maître d’ouvrage et à la maîtrise d’œuvre de s’assurer que les prestations réalisées correspondent aux exigences contractuelles.
Elle peut comprendre plusieurs niveaux de contrôle.
Vérification qualitative
La vérification qualitative consiste à contrôler la conformité des ouvrages, fournitures et prestations avec le CCTP, les plans et les autres documents du marché.
Essais et contrôle technique
Des essais, épreuves ou opérations de contrôle technique peuvent être prévus pour vérifier les performances ou la conformité de certains équipements et ouvrages.
Le CCAP peut définir les modalités de ces contrôles, les personnes responsables et le cas échéant, la prise en charge des frais.
Opérations préalables à la réception
À l’approche de la fin du chantier, les opérations préalables à la réception permettent d’examiner les travaux exécutés.
Les éventuels défauts, réserves ou prestations restant à réaliser sont identifiés avant la décision de réception.
Comment se déroule la réception des travaux ?
- Une demande de réception.
- Les opérations préalables à la réception.
- La vérification des ouvrages.
- L’identification des réserves.
- La décision de réception.
- La levée des réserves.
La date de réception joue également un rôle dans le déclenchement des garanties applicables.
En cas de défaut ou de non-conformité, l’entreprise peut être tenue d’effectuer les corrections nécessaires dans le délai prévu.
Comment fonctionnent les pénalités dans un CCAP ?
La plus connue est la pénalité de retard, mais d’autres pénalités peuvent être prévues selon les obligations particulières du marché.
Le CCAP doit préciser les conditions d’application de chaque pénalité : événement déclencheur, méthode de calcul, éventuel plafond et procédure applicable.
Par exemple, le marché peut prévoir une pénalité calculée en fonction du montant des travaux et du nombre de jours de retard.
Il faut éviter d’utiliser une formule générique sans vérifier sa compatibilité avec les stipulations du CCAG et du CCAP concernés. Le montant et les modalités d’application doivent être adaptés au marché.
Quels sont les risques liés au CCAP ?
Un CCAP incomplet, imprécis ou incohérent peut créer des difficultés tout au long de l’exécution du marché.
Des contradictions entre les documents contractuels
Une incohérence entre le CCAP, le CCTP, l’acte d’engagement, les plans ou les pièces financières peut rendre difficile l’identification de la règle applicable.
Il est donc nécessaire de vérifier la valeur contractuelle et l’ordre de priorité des différentes pièces.
Des désaccords sur les délais
Un délai mal défini peut créer une incertitude sur la date de démarrage ou d’achèvement des prestations et compliquer l’application d’une pénalité de retard.
Le CCAP doit préciser le point de départ du délai, les modalités de notification et les éventuelles possibilités de prolongation.
Des litiges sur les prix et le paiement
Une mauvaise articulation entre les prix forfaitaires, les prix unitaires, la DPGF, le BPU ou les règles de décompte peut entraîner un désaccord sur le montant contractuel ou le montant total à régler.
Une mauvaise répartition des responsabilités
Une clause imprécise peut rendre difficile l’identification de la personne responsable d’une prestation, d’un contrôle ou de la transmission d’un document.
Cela peut avoir des conséquences sur le planning, la réception et la responsabilité des différents acteurs en cas de dommages causés pendant les travaux.
Des difficultés lors de la réception
Si les conditions de vérification, les essais ou les critères de conformité ne sont pas clairement prévus, des désaccords peuvent apparaître au moment de la réception.
Un CCAP efficace doit donc permettre d’anticiper ces risques plutôt que de les gérer une fois le chantier engagé.
Comment rédiger un CCAP efficace ?
Il doit avant tout être précis, cohérent et adapté au projet. Copier un ancien document sans tenir compte des particularités de la nouvelle opération augmente le risque d’erreur.
1. Partir des caractéristiques réelles du marché
Avant de rédiger, il faut identifier l’objet, la nature d’ouvrage, les acteurs, le montant, le planning, les contraintes techniques et les modalités d’exécution.
2. Vérifier la cohérence avec le CCAG
Chaque clause particulière doit être confrontée au CCAG applicable.
Lorsqu’une dérogation est nécessaire, elle doit être formulée de manière expresse et conformément aux modalités prévues par le cadre contractuel.
3. Vérifier toutes les pièces du DCE
Le CCAP doit être cohérent avec l'ensemble des pièces du dossier (CCTP, le règlement de consultation, la DPGF, le BPU, le DQE, le mémoire technique lorsque celui-ci acquiert une valeur contractuelle, etc.)
4. Définir précisément les responsabilités
Pour chaque obligation importante, il faut pouvoir répondre à plusieurs questions : qui intervient ? Dans quel délai ? Selon quelle procédure ? Quel document doit être transmis ? Qui effectue la vérification ? Que se passe-t-il en cas de défaut ?
5. Rédiger des clauses applicables
Une clause doit pouvoir être mise en œuvre concrètement. Il est donc préférable d’éviter les formulations trop générales ou ambiguës.
6. Contrôler les références
Chaque référence à un article, un arrêté, une disposition du Code de la commande publique ou une version du CCAG doit être vérifiée.
Une attention particulière doit être portée à l’application de l’article cité et à sa version applicable à la date de lancement de la consultation.
7. Effectuer une dernière vérification
Le dernier article rédigé ne marque pas la fin du travail. Une relecture globale du document est nécessaire pour contrôler les renvois, les dates, les montants, les délais, les termes utilisés et la cohérence entre les différents chapitres.
Une rédaction réussie repose autant sur la qualité de chaque clause que sur la cohérence générale du contrat.
CCAP travaux et DOE : quel lien ?
Le CCAP joue également un rôle important dans l’organisation de la remise du DOE (Dossier des Ouvrages Exécutés).
Il peut définir les obligations du titulaire concernant les documents à remettre en fin d’opération, leur contenu, leur format, leurs modalités de transmission et les délais associés.
Le DOE rassemble ensuite les informations utiles à la connaissance, à l’exploitation et à la maintenance de l’ouvrage : plans, notices, fiches techniques, documents relatifs aux équipements, essais ou autres pièces prévues par le marché.
Pour le maître d’ouvrage, l’objectif ne consiste donc pas seulement à réceptionner les travaux, mais aussi à disposer d’une data patrimoniale structurée et exploitable après la construction.
La constitution du DOE doit ainsi être anticipée dès l’exécution du chantier plutôt que traitée uniquement au moment de la réception. Un logiciel dédié au DOE peut faciliter la collecte, l’organisation, la vérification et la transmission des documents produits par les différents acteurs de l’opération.
À retenir sur le CCAP travaux
Le Cahier des Clauses Administratives Particulières constitue un document essentiel dans le cadre d’un marché public de travaux.
Il précise les règles administratives et contractuelles adaptées au projet : délais d’exécution, prix, paiement, obligations du titulaire, pénalités, contrôle, réception, garanties et résiliation.
Pour rédiger un CCAP efficace, la priorité est de garantir sa cohérence avec le CCAG applicable, le CCTP, l’acte d’engagement et l’ensemble des pièces du dossier de consultation.
Un CCAP clair ne sert donc pas uniquement à répondre aux exigences de la commande publique : il fournit un cadre commun au maître d’ouvrage, à la maîtrise d’œuvre et aux entreprises pour sécuriser l’exécution du chantier, prévenir les risques et préparer correctement la réception ainsi que la remise du DOE.
