PV de reception travaux : explications & obligations
Souvent négligé ou mal compris, le PV de réception travaux est pourtant un outil de protection pour toutes les parties prenantes d’un chantier. Ce document signé permet de constater l’achèvement des travaux, d’identifier les éventuelles réserves et de sécuriser la suite du projet, tant sur le plan technique que juridique.

Comprendre la réception de travaux
Qu’est-ce que la réception des travaux ?
La réception des travaux constitue une étape finale dans tout projet de construction ou de rénovation. Elle marque la fin du chantier et le début des garanties légales, en attestant que l’ouvrage réalisé est conforme au contrat de travaux.
D’après l’article 1792-6 du Code civil, la réception est l’acte juridique par lequel le maître d’ouvrage (ou client) accepte les travaux exécutés par l’entreprise, avec ou sans réserves. Cette acceptation se traduit par un procès-verbal (PV) de réception signé, document écrit, officiel, et à forte valeur juridique.
Pourquoi un PV de reception travaux est-il nécessaire ?
Le PV atteste que l’ouvrage est réalisé selon les conditions prévues. Il constitue un acte juridique opposable aux parties, et peut être produit devant les tribunaux en cas de litige.
La signature du procès-verbal marque le point de départ :
- de la garantie de parfait achèvement.
- de la garantie biennale.
- de la garantie décennale.
À compter de la date de réception, l’entreprise n’est plus responsable du chantier sauf en cas de malfaçon ou de vice caché. Le propriétaire devient responsable de la gestion et de l’entretien de l’ouvrage.

Contenu et forme du procès-verbal de réception de travaux
Les mentions obligatoires d’un PV de réception
- Identité des parties : nom, raison sociale et coordonnées du maître d’ouvrage, de l’entrepreneur, voire du maître d’œuvre dans les marchés complexes.
- Adresse du chantier : localisation précise de l’ouvrage.
- Objet du marché : description claire de la commande (ex : rénovation complète d’un bâtiment tertiaire) et référence du contrat.
- Date d’achèvement et nature des travaux : correspond à la date de réception et constitue le point de départ des garanties légales, et description des travaux.
- Acceptation avec ou sans réserves : doit être précisée avec ou sans réserves.
- Signatures des parties : le document est signé par le commanditaire des travaux et par l’entreprise.

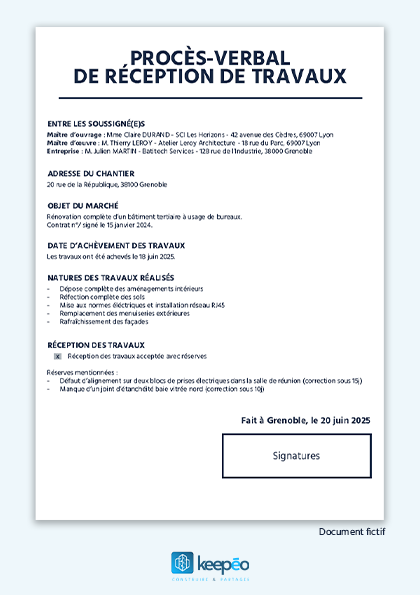

Modèle de PV de réception

Qui rédige et signe le PV ?
La rédaction du procès-verbal dépend du type de contrat et du cadre d’exécution (public ou privé). Le document juridique peut être rédigé par :
- L’entreprise spécialisée : dans le cas de petits travaux, l’artisan ou l’entrepreneur peut fournir un modèle prérempli au client.
- Le maître d’œuvre : sur les chantiers de grande envergure, ou dans un contrat de construction encadré par un architecte, c’est souvent lui qui établit le PV.
- Le maître d’ouvrage : en tant que propriétaire ou commanditaire, il peut initier la procédure de réception, notamment s’il souhaite refuser la réception en cas de malfaçons.
Cas spécifique : dans un marché public, la réception des travaux suit une procédure stricte : le formulaire EXE4 est utilisé, conforme aux directives du ministère de l’Économie et des Finances.
La signature du procès-verbal engage toutes les parties contractantes.
Typologies de réception de travaux
Il existe plusieurs formes de réception d’un ouvrage, selon la manière dont elle est formalisée, les acteurs impliqués et les conditions du chantier. Chaque forme produit des effets juridiques importants : déclenchement des garanties, transfert de responsabilité, ou encore paiement final.
Réception expresse
Cette réception se matérialise par la signature d’un procès-verbal, un document écrit établi le jour de la réception, qui précise les travaux réalisés, l’éventuelle présence de réserves et l’acceptation ou le refus de réception.
Réception tacite ou judiciaire
Dans certains cas, la réception ne fait pas l’objet d’un acte explicite mais peut être considérée comme acquise, voire prononcée par les tribunaux. Ce sont des cas plus complexes, à forte portée juridique, et souvent à l’origine de litiges entre client et entrepreneur.
Une réception est tacite lorsque :
- le maître d’ouvrage prend possession de l’ouvrage,
- et qu’il commence à l’utiliser, sans réserve, sans refuser formellement la réception,
- et que la facture finale est réglée ou que l’attestation de fin de travaux est établie.
En cas de désaccord persistant (refus, malfaçons contestées, retard, conflit sur la conformité), la réception peut être prononcée par le juge. On parle alors de réception judiciaire.
Réception avec ou sans réserves
Lors de la signature du PV de réception, le maître d’ouvrage peut :
- accepter les travaux sans réserve, ce qui signifie qu’il considère l’ouvrage conforme à sa commande.
- ou accepter les travaux avec réserve(s), c’est-à-dire en signalant des éléments à corriger ou des défauts à réparer dans un délai raisonnable.
Une réserve est une anomalie constatée lors de la visite de fin de chantier, qui ne remet pas en cause l’usage immédiat de l’ouvrage, mais qui doit être corrigée.
Démarche pas à pas pour établir un PV de réception
Quand organiser la réception
La réception de chantier doit intervenir à l’achèvement des travaux, c’est-à-dire lorsque l’ouvrage est terminé et peut être livré au maître d’ouvrage, même s’il subsiste des réserves éventuelles.
Comment bien préparer la réception
Avant la visite de réception, il faut réunir l’ensemble des documents nécessaires pour prouver la conformité de l’ouvrage aux engagements contractuels. Une bonne préparation limite les litiges et fluidifie la signature du PV.
Documents à fournir par l’entreprise :
- Plans as-built ou DOE (Dossier d’Ouvrage Exécuté).
- PV de mise en service et d’essais techniques.
- Attestations de conformité (gaz, électricité, réseaux).
- Fiches techniques des équipements installés.
- Factures des matériaux et prestations.
- Déclaration d’achèvement des travaux.
Contrôle des prestations exécutées :
Le maître d’ouvrage ou son représentant (AMO ou maître d’œuvre) doit vérifier que les éléments livrés correspondent au devis ou au contrat initial, sont fonctionnels et conformes aux règles de l’art et répondent aux exigences réglementaires (accessibilité, sécurité, efficacité énergétique…).
Procéder à la visite de chantier
La visite de réception est une opération permettant de constater l’état réel de l’ouvrage et de statuer sur sa conformité. Elle constitue un moment clé de dialogue entre les parties contractantes (MOA, MOE, entreprises et dans certaines situations BeT/expert technique).
Remplir et signer le PV
Une fois la visite terminée, il convient de rédiger le PV de réception en respectant une forme claire, précise et sans ambiguïtés. Le document doit permettre d’éviter toute interprétation litigieuse ultérieure. Lorsqu'il est signé, le PV est remis à chaque partie et intégré dans le dossier administratif du projet.
Le PV de réception travaux à l’ère du numérique : vers une digitalisation intelligente
Avantages d’un PV digitalisé
À l’heure où le BTP se digitalise, le procès-verbal de réception suit le mouvement. De plus en plus de professionnels de la construction, qu’ils soient artisans, maîtres d’ouvrage ou maîtres d’œuvre, adoptent une solution numérique pour établir, signer et archiver ce document de fin de chantier. Cette démarche digitale offre de nombreux avantages, tant en termes de sécurité juridique que de gestion documentaire.
Conséquences juridiques et pratiques du PV de réception
Effets immédiats
Dès la date de réception des travaux, la responsabilité de l’entreprise vis-à-vis de l’ouvrage s’achève (hors réserves signalées), et celle du maître d’ouvrage ou du propriétaire commence. Ce transfert concerne : l’entretien de l’équipement livré, la gestion quotidienne de l’ouvrage et la mise en œuvre de garanties en cas de défauts constatés ultérieurement.

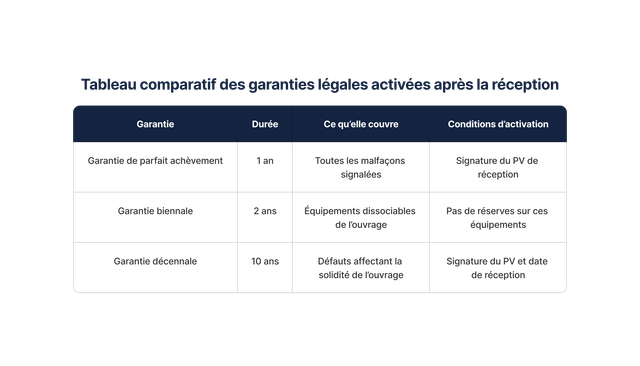

Le PV de réception travaux constitue le point de départ officiel de plusieurs garanties légales (garantie de parfait achèvement, garantie biennale, garantie décennale).
Le paiement du solde intervient donc uniquement après la signature du PV, ce qui en fait un levier de validation contractuelle.
En cas de malfaçons ou de litiges
Si les réserves inscrites dans le PV ne sont pas traitées dans les délais impartis, le maître d’ouvrage peut :
- relancer l’entreprise par lettre recommandée avec accusé de réception.
- mettre en demeure l’entreprise de respecter ses engagements.
- ou faire intervenir une autre société, avec facturation des réparations, si les conditions contractuelles le permettent.
En l’absence d’accord amiable, l’action en justice reste une possibilité. Le maître d’ouvrage peut saisir le tribunal compétent pour faire constater les malfaçons, obtenir réparation ou dommages et intérêts, ou demander l’exécution forcée du contrat.
Le PV de réception, lorsqu’il est correctement établi, fait office de preuve majeure devant les tribunaux, notamment en ce qui concerne :
- la date de réception.
- les réserves émises.
- le niveau de conformité de l’ouvrage au moment de la livraison.
Questions fréquentes sur le PV de réception des travaux - FAQ
Existe-t-il un modèle officiel de PV de réception travaux ?
Dans le cadre d’un marché public, le formulaire EXE4 constitue la référence administrative officielle.
Quel est le rôle de l’assurance décennale ?
L’assurance décennale couvre pendant 10 ans les dommages graves affectant la solidité ou la destination de l’ouvrage. Sa mise en œuvre dépend directement de la réception des travaux, formalisée par un procès-verbal signé, qui en marque le point de départ.
Le procès-verbal de réception des travaux est bien plus qu’un simple document de fin de chantier : il engage la responsabilité des parties, déclenche les garanties légales et protège contre les litiges futurs. Que vous soyez maître d’ouvrage, entrepreneur ou professionnel du bâtiment, veillez à ce qu’il soit complet, signé et conforme. C’est la clé d’une réception réussie et d’un ouvrage sécurisé pour les années à venir.
